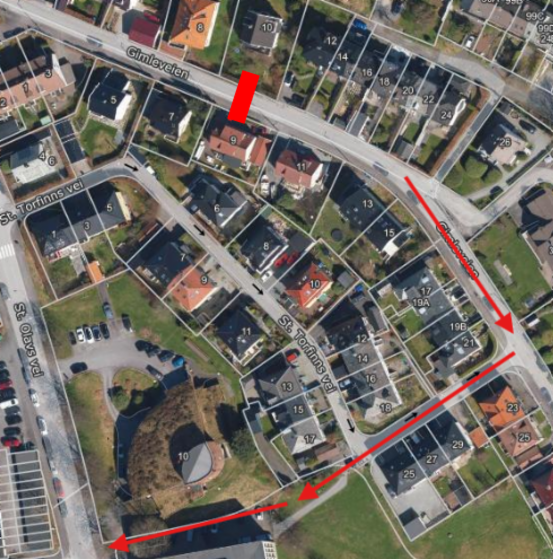

👉🏼Etter avtale med BIR, blir nytt hentepunkt for bosspann ved Gimleveien 2 og 35 fra og med onsdag 12. november

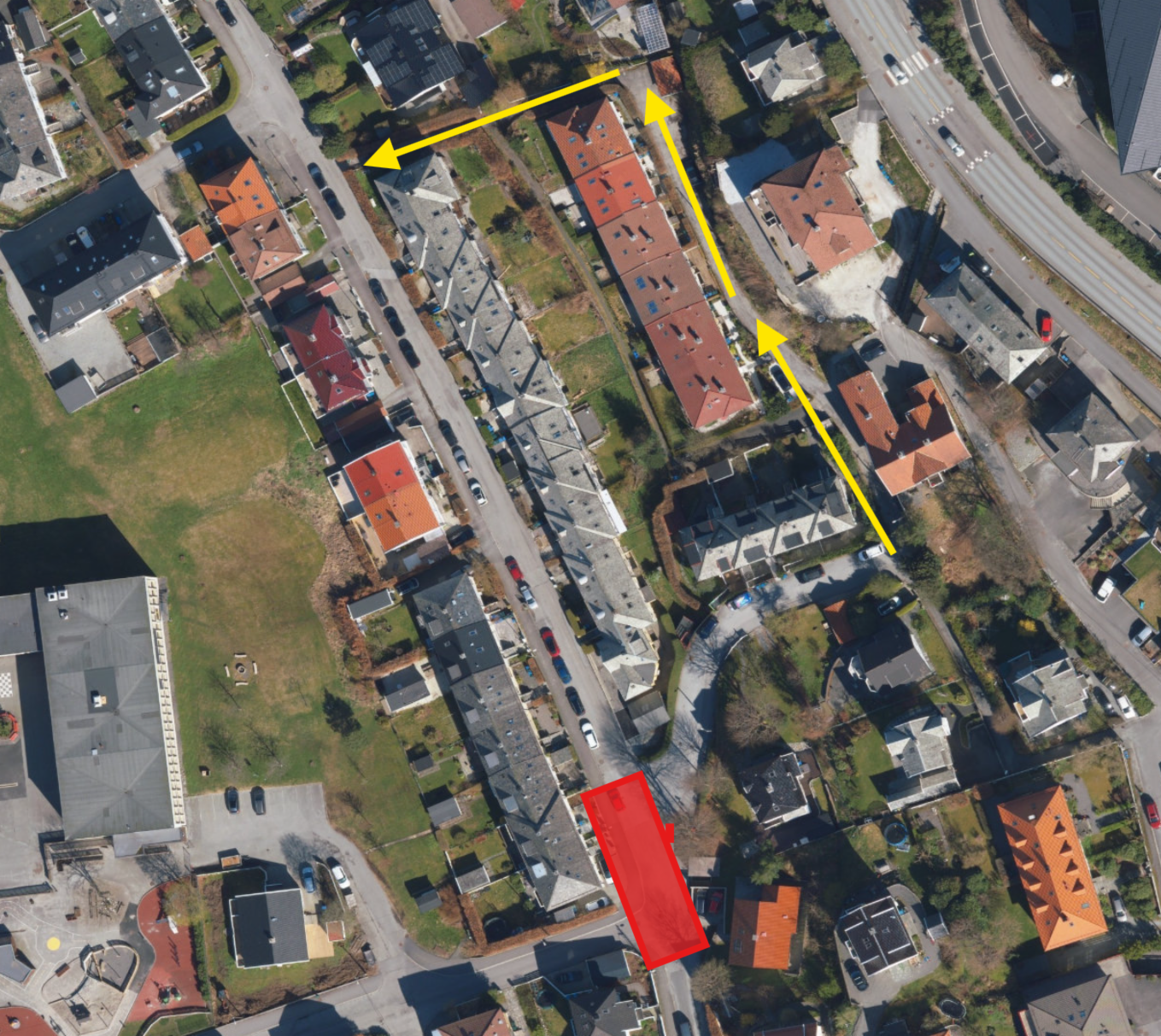

- Beboere som bor mellom Gimlevegen 2 og 36 må plassere sine bosspann ved ett av hentepunktene før de faste tømmedagene. Dette fordi BIR ikke kommer gjennom anleggsområdet med bilene sine.
Status pr juni 2026

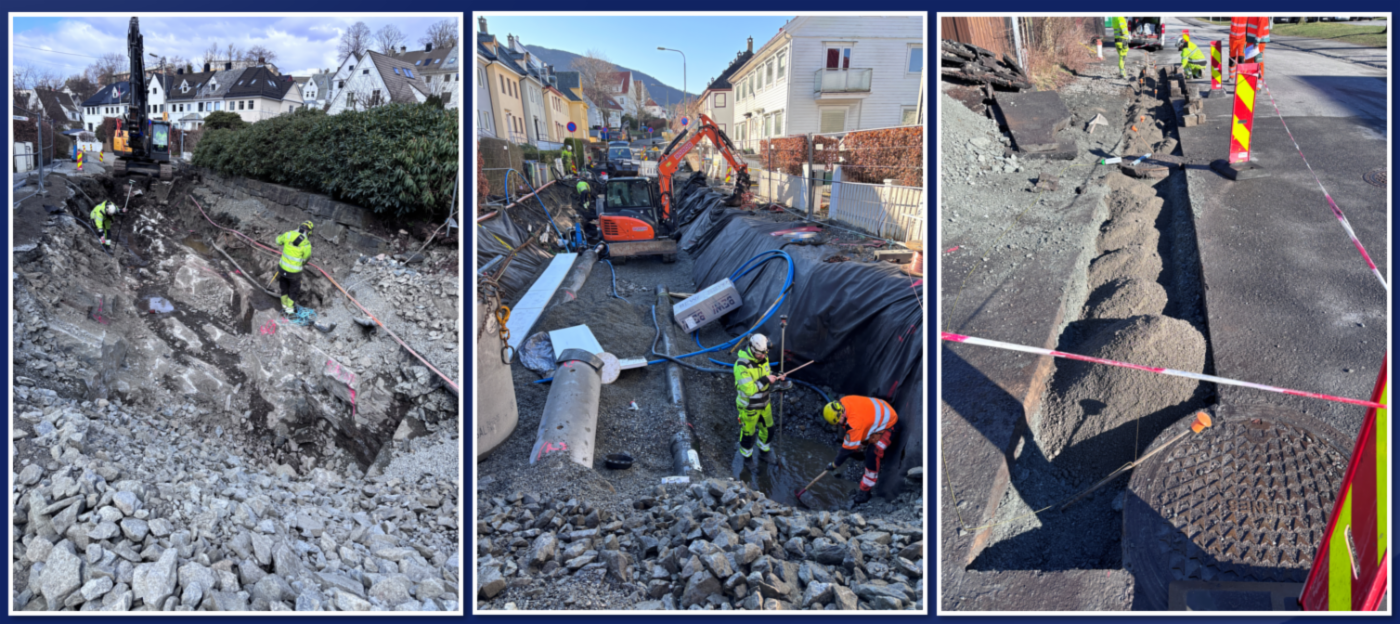

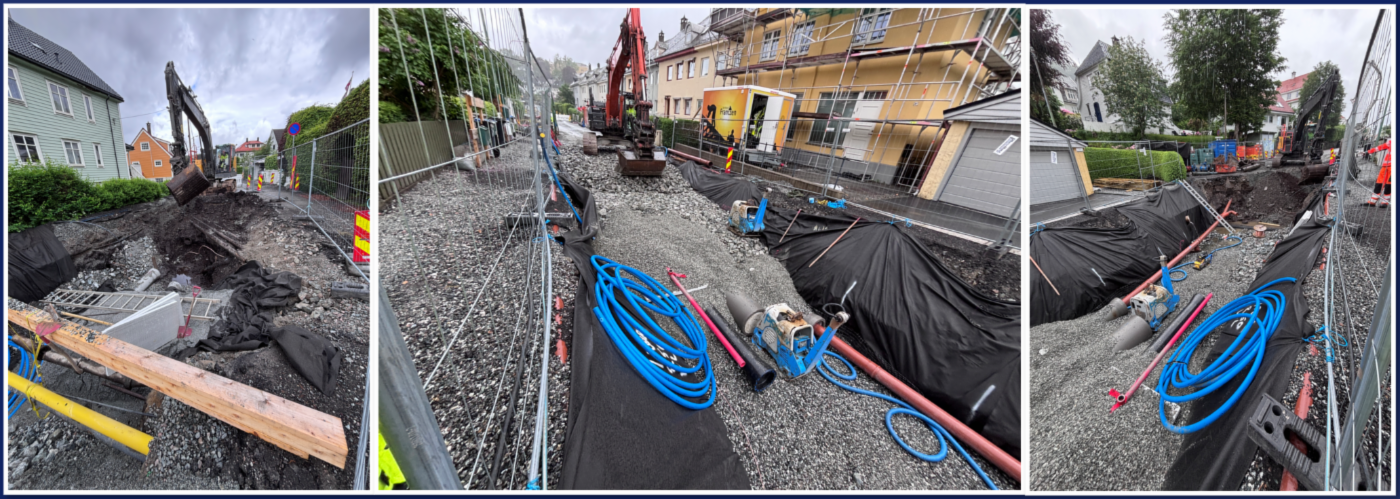

- Gimleveien sør: Grøftearbeidene har beveget seg til siste hus på rekken, ved Gimleveien 36. Det vil nå bli jobbet med å gjøre klart for kumgruppen som skal plasseres i bunn av Nedre Gimlebakken. Det vil så bli lagt rør derfra mot krysset til St. Clemens vei.
- St. Clemens vei: Her er utførelsen endret fra NoDig til gravearbeider, da dette sees på som en mer fordelaktig utførelse. Arbeidsvarslingsplan er sendt inn til veimyndighet og det avventes tilbakemelding før entreprenøren kan gå i gang.

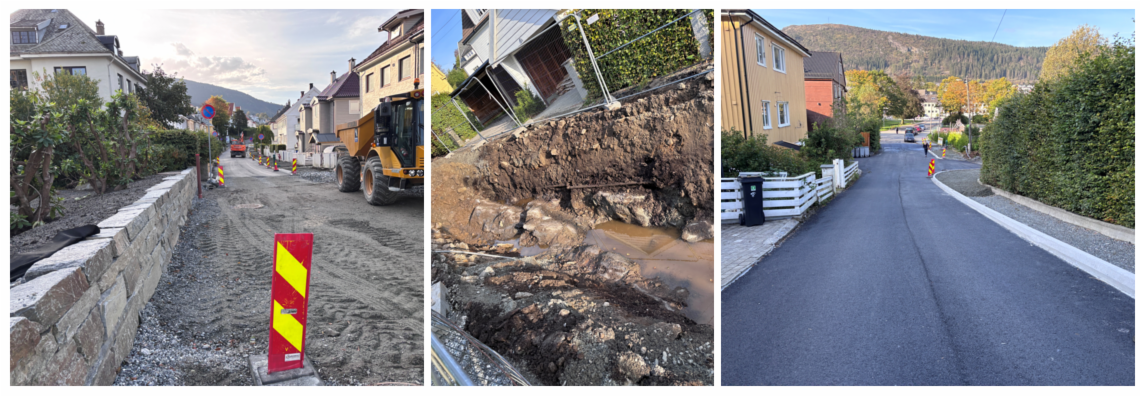

- Gimleveien nord: Grøftearbeidene er godt i gang også her, og det er god dialog mellom entreprenør og beboere med tanke på tilkomst med og uten bil. De som mister tilkomst med bil til egne eiendommer vil bli tilbudt midlertidige plasser.
- Nedre Gimlebakken: Tas ut av prosjektet og det vil ikke utføres arbeider her per nå.
Sprengningsarbeider
I forbindelse med etablering av grøft for vann- og avløpsledninger vil det bli utført bore- og sprengningsarbeid. Arbeidet kan medføre støv, støy og rystelser, men alle involverte vil ha fokus på å gjennomføre jobben på en mest mulig skånsom måte for omgivelsene.
Det vil bli gjennomført kontinuerlig kontroll med rystelsesmålinger på utvalgte bygg for å sikre at vibrasjonsnivåene holdes så lave som mulig.
👉Om dere ønsker å få varsel på sms før hver sprenging, kan dere registrere dere her.
Rutiner ved sprengning:
- Vakthold etableres for å sikre at personer, trafikk og dyr ikke oppholder seg i risikoområdet.
- Varsling av fare skjer med pulserende sirene i ca. 2 minutter.
- Når sirenen slår seg av, er faren over.
Vi ber alle i nabolaget om å respektere faresignalet og følge anvisninger fra vaktene. Personer som oppholder seg i bygninger nær sprengningsområdet bes om å unngå å stå i vinduer som vender mot sprengningsstedet.
Det er dessverre uvisst hvor lenge sprengningsarbeidet vil pågå.

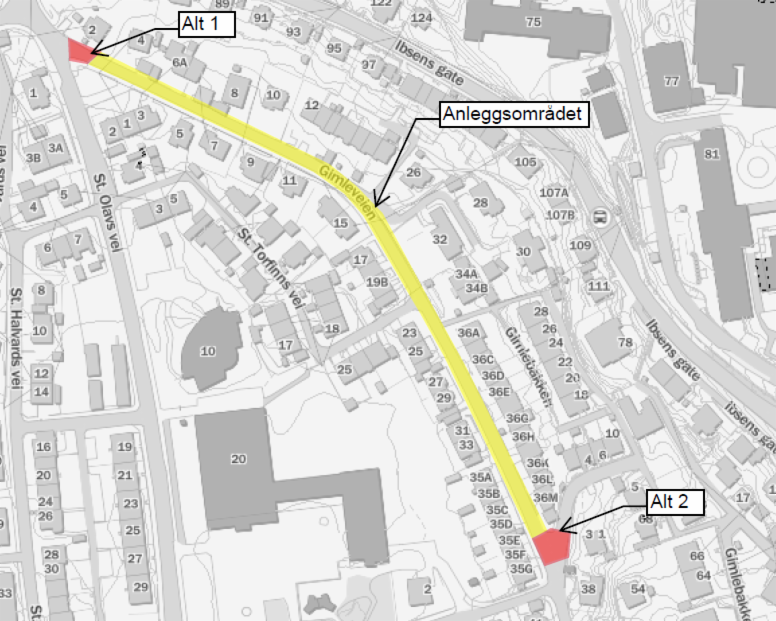

Midlertidig stenging/innsnevring av Gimleveien
I månedskiftet oktober/november, vil fornyingsarbeidet føre til at Gimleveien blir midlertidig stenging /innsnevret. Det vil heller ikke være mulig å parkere i gaten så lenge dette arbeidet pågår. Endringene av kjøremønster vil bli skiltet, og de berørte vil bli varslet.
Parkering
Det vil ikke være mulig å parkere i de stengte gatene. Beboere med boligsoneparkering i området må derfor benytte andre gater innenfor boligsonen.
Dersom du har parkering på egen tomt, men ikke kan benytte den på grunn av arbeidene, vil du bli kontaktet av entreprenør for alternativer i den perioden arbeidet pågår.
Tilgang for gående og syklende vil bli opprettholdt.
For mer informasjon om parkering, se Bergen kommune - Boligsoneparkering
Hvorfor fornyer vi?
Området har i dag et vann- og avløpssystem fra 1930-tallet. Vi vil fornye vannrørene og separere overvann- og kloakk i egne ledninger. Avløpsledningene ligger i dag som fellessystem, hvor rørene fører både kloakk og overvann. Ved å separere disse, vil vi redusere overvann til pumpestasjoner og renseanlegg, samt redusere utslipp til sjø og vassdrag ved høy nedbør.

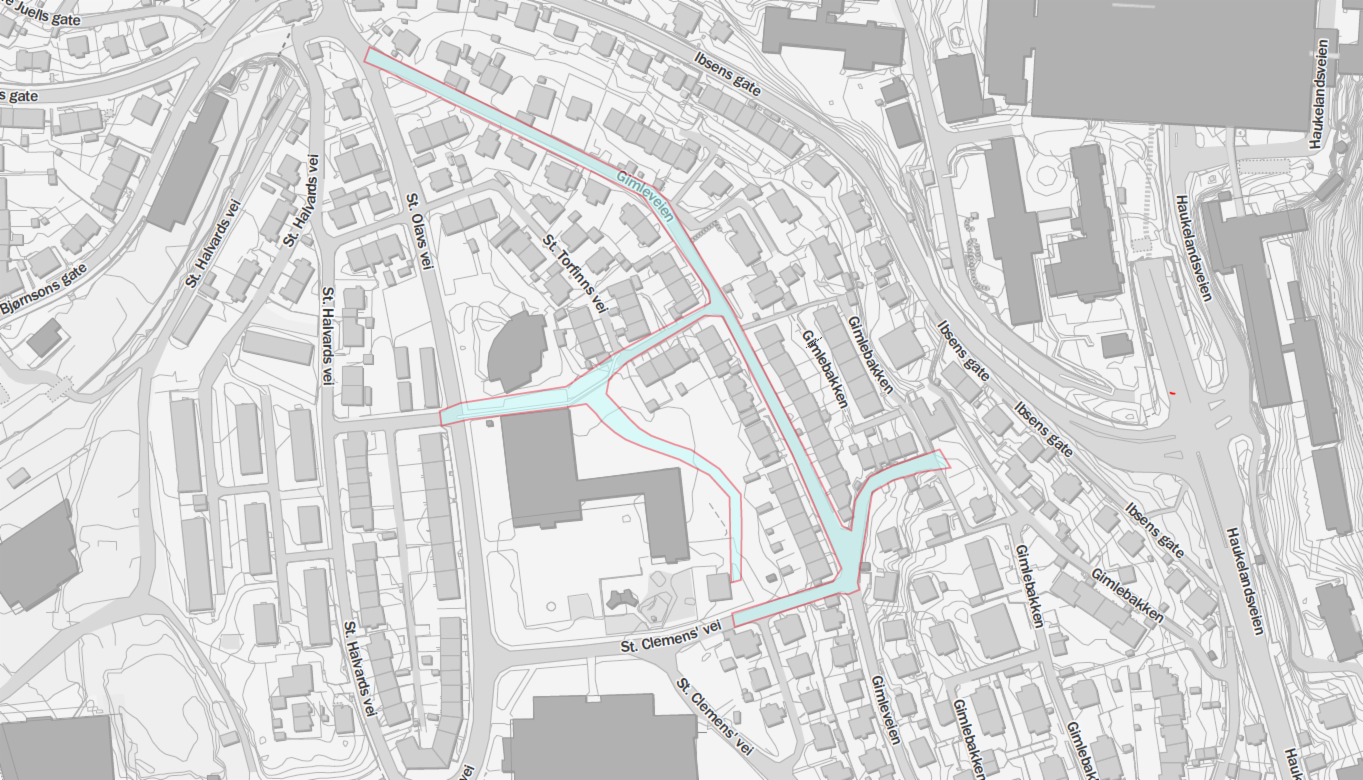

Vi vil benytte ulike metoder i dette arbeidet. Så langt det lar seg gjøre ønsker vi å bruke gravefrie løsninger (NoDig), men arbeidet i området vil i hovedsak foregå ved oppgraving. Du kan lese mer om NoDig her.
Parallelt med disse arbeidene vil også Bymiljøetaten etablere egne ladestasjoner og skifte ut lyktestolper i prosjektet.
Fremdrift
Prosjektet hadde oppstart i august 2024. Målet var at prosjektet skulle være ferdig innen våren 2026, men som følge av avvikling av den utførende entreprenøren, har vi fått utfordringer med ressurser og fremdrift i prosjektet. Ferdigstillelse er nå satt til 2027.
Midlertidig vann og avløp
Det vil bli etablert midlertidig vannforsyning og avløpshåndtering for de berørte eiendommene i perioden hvor fornyingsarbeidene pågår. Dersom dette blir aktuelt for din eiendom, vil du bli kontaktet av entreprenøren på forhånd.
Trafikkhåndtering og sikring av anleggsområde
Entreprenør vil sikre arbeidet på forskriftsmessig måte. Beboere oppfordres likevel til å være ekstra oppmerksomme. Det er viktig å orientere barn om faremomenter ved anleggsområdet, ikke minst med tanke på anleggstrafikken knyttet til arbeidene.
Anleggsarbeidet er midlertidig og beboere i området vil berøres i større eller mindre grad av arbeidet. Noe støy- og støvplager fra anlegget må påregnes. Anleggsarbeidet vil i hovedsak foregå mandag til fredag på dagtid. Arbeidet vil medføre midlertidig stenging/innsnevring av noen veger, men dette vil bli skiltet. Ved midlertidig stenging av adkomst vil dere bli varslet om dette.
Rent vann til folk og fjord
Bergen Vann jobber kontinuerlig for å levere gode, robuste og bærekraftige vann- og avløpstjenester til byen vår. Dette innebærer en kontinuerlig fornying av vann- og avløpsnettet - et arbeidet som er avgjørende for å sikre byens innbyggere en stabil og sikker vannkvalitet, samt sikre et godt miljø.
Kontaktopplysninger
Vi ønsker et godt samarbeid med berørte huseiere og ønsker at arbeidet kan gjennomføres med så liten ulempe som mulig for beboere i området. Bare ta kontakt med oss i Bergen Vann om det skulle være noe.
Byggherre: Bergen Vann
Prosjektleder: Eskil Stranden, eskil.stranden@bergen.kommune.no
Byggleder: Stig Lykken Nygård, stigLykken.Nygard@bergen.kommune.no
Entreprenør: PEAB
Kontaktperson: Trond Helgesen, trond.helgesen@peab.no
