Fornyingsprosjektet i Slettestølsvegen er et viktig fornyingsprosjekt i Åsane bydel. Arbeidene er en videreføring av tidligere arbeid i området, hvor vannledningen fra Morvikveien allerede er skiftet ut. Nå står resten av strekket for tur, med mål om å optimalisere ledningsnettet og sikre trygg og stabil vannforsyning til beboere og næringsliv.
Den eksisterende vannledningen i området er fra 1964. Selv om ledningsnettet ikke er gammelt i VA-sammenheng, er det registrert flere brudd på ledningen og det er modent for fornying.
For å redusere inngrep i terrenget og minimere ulemper for beboere og trafikanter, vil vi benytte NoDig-metoden – en grøftefri teknologi som gjør det mulig å fornye ledninger med minimal graving.
Hva er NoDig og utblokking?
NoDig står for "no digging", og er en samlebetegnelse for metoder som fornyer eller etablerer vann- og avløpsledninger uten omfattende graving. I dette prosjektet benyttes utblokking. Her blir en “skjærekniv” trukket gjennom det gamle røret og knuser det, samtidig som et nytt PE-rør trekkes inn. Dette gir en effektiv og miljøvennlig fornyelse, med mindre støy, støv og med liten påvirkning på trafikken enn tradisjonell graving.
Noe graving vil likevel være nødvendig, spesielt der det skal etableres nye kummer og stikkledninger til bebyggelsen.
Pr. utgangen av mars er det fornyet 620 meter vannledning ved hjelp av utblokking, og det er lagt rundt 30 meter ved tradisjonell graving.
Midlertidig vannforsyning
Det vil bli etablert midlertidig vannforsyning for de berørte eiendommene i perioden hvor fornyingsarbeidene pågår. Dersom dette blir aktuelt for din eiendom, vil du bli kontaktet av entreprenøren på forhånd.
Private vann- og avløpsledninger langs traseen vil også bli kartlagt og eiendommer kan få pålegg om utbedring dersom det avdekkes lekkasjer/skader.

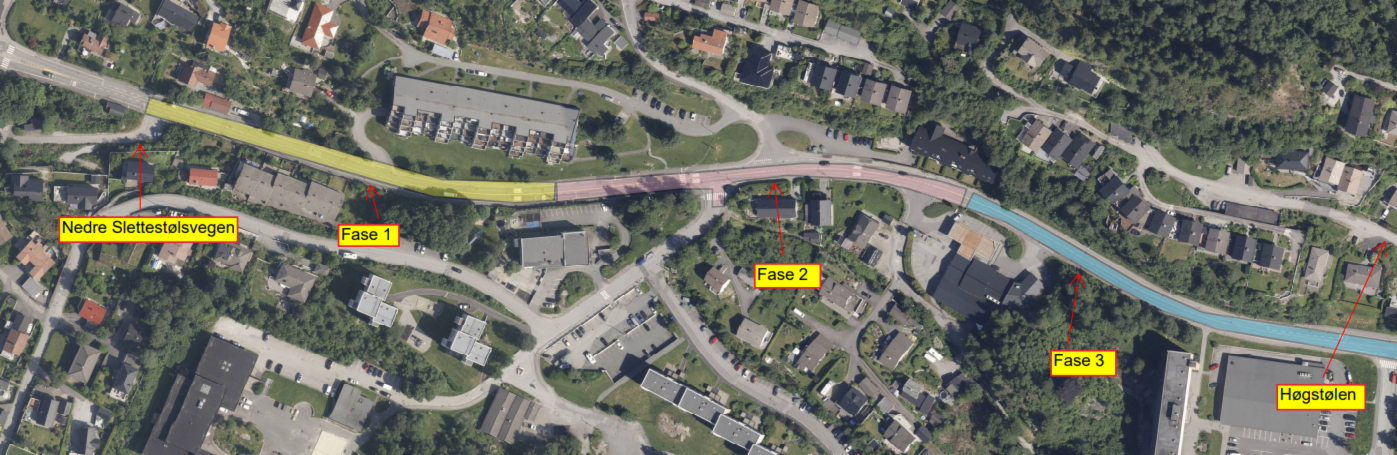

Fremdrift og trafikkavvikling april
Prosjektet er delt opp i tre faser, hvor fase 1 og 2 prioriteres i første omgang.
- Fase 1
Arbeidene i fase 1 er i all hovedsak ferdigstilt. Det som gjenstår er asfaltering av toppdekket, tilbakestilling av fortauskanter, samt montering av fartsdempere. - Fase 2
Fase 2 nærmer seg også ferdig. Denne fasen henger delvis sammen med fase 3, og noe arbeid gjenstår også her. Det vil blant annet være behov for asfaltering, og tilbakestilling av grøntareal ved Stegane. Topplaget med asfalt legges samlet for hele anlegget når alle faser er klare. - Fase 3
Fase 3 er godt i gang - fra innkjørsel til Rema 100 og videre forbi krysset mot Høgåsen. Rørene i bakken er allerede utblokket. Det gjenstår nå tre strekk som skal legges og kobles, montering av tre nye brannhydranter, samt arbeid med flere kummer ved krysset mot Høgåsen. Det vil bli noen forstyrrelser på vannforsyning mot Høgåsen i forbindelse med ny kum, og tilkobling mot eksisterende vannledning. Bergen Vann vil varsle i god tid ved stenging av vannet.
Prosjektet er planlagt ferdigstilt i løpet av mai måned, og vi takker for forståelsen underveis i arbeidet.
Trafikkavvikling

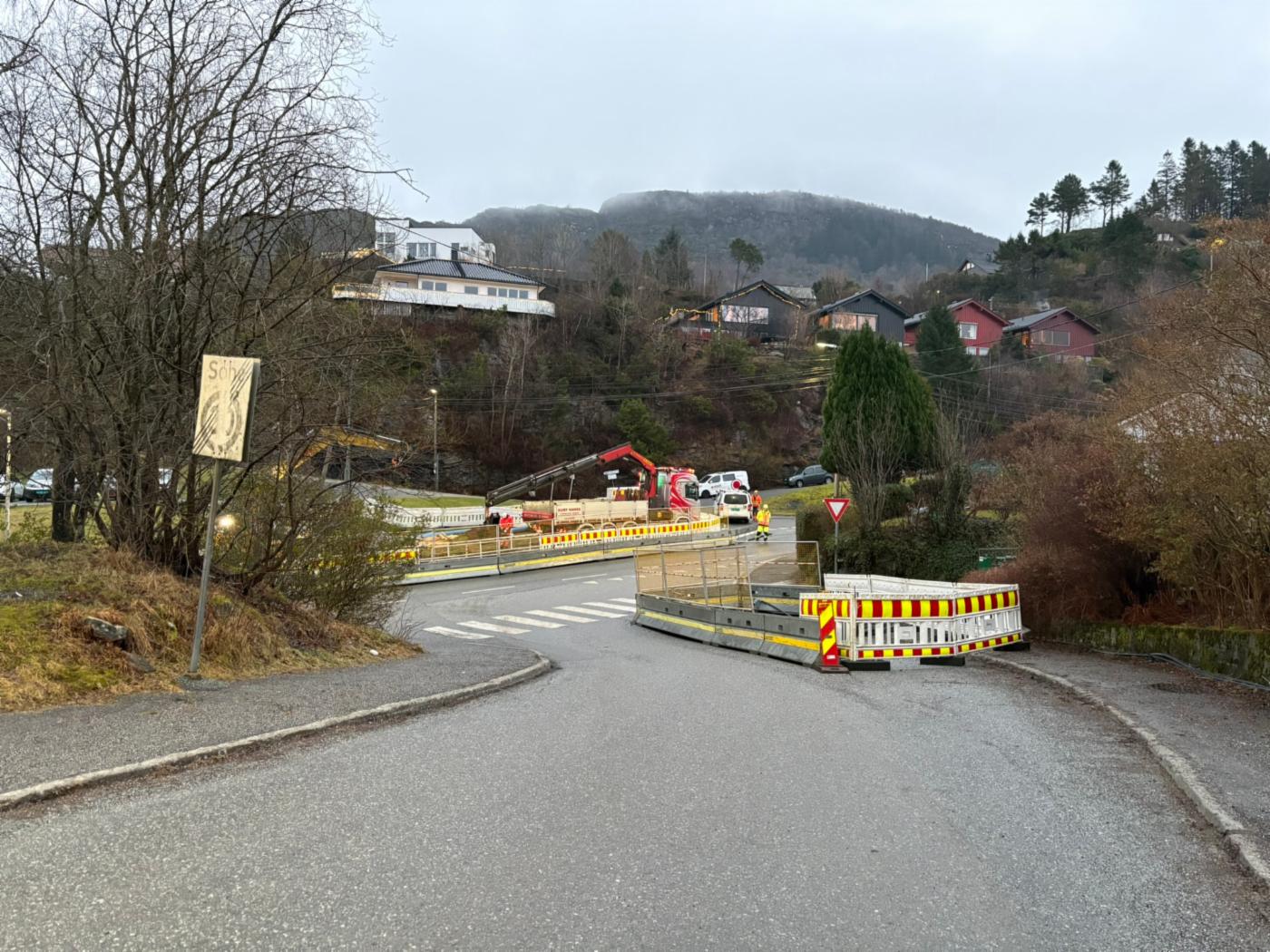

For å sikre trygg ferdsel og minst mulig ulempe for trafikanter og beboere, vil trafikkavviklingen håndteres med manuelle dirigenter og lysregulering. Det forventes kun mindre trafikale avvik i anleggsperioden.
Kontaktopplysninger
Vi ønsker et godt samarbeid med berørte huseiere og ønsker at arbeidet kan gjennomføres med så liten ulempe som mulig for beboere i området. Ta kontakt med oss i Bergen Vann om det skulle være noe.
Byggherre: Bergen Vann – Bergen Kommune
Prosjektleder: Arne Rolland, mob 4801 7876 arne.rolland@bergen.kommune.no bergen.kommune.no
Byggeleder: Kristoffer Mjøs, mob 932 81 018 kristoffer.mjos@bergen.kommune.no
Entreprenør: Fyllingen Maskin AS
Prosjektleder: Jonny Vindenes, mob 90882221 jonny.vindenes@fyllingenmaskin.no
Døgnåpen Vaktsentral Tlf. 55 56 78 15
Meld inn feil til Bergen kommunes døgnbemannede Vaktsentral
Kan vi nå deg?
Vi ønsker å informere direkte dersom det skjer noe viktig som berører deg. Sørg derfor for at vi har oppdatert kontaktinformasjon på deg.
