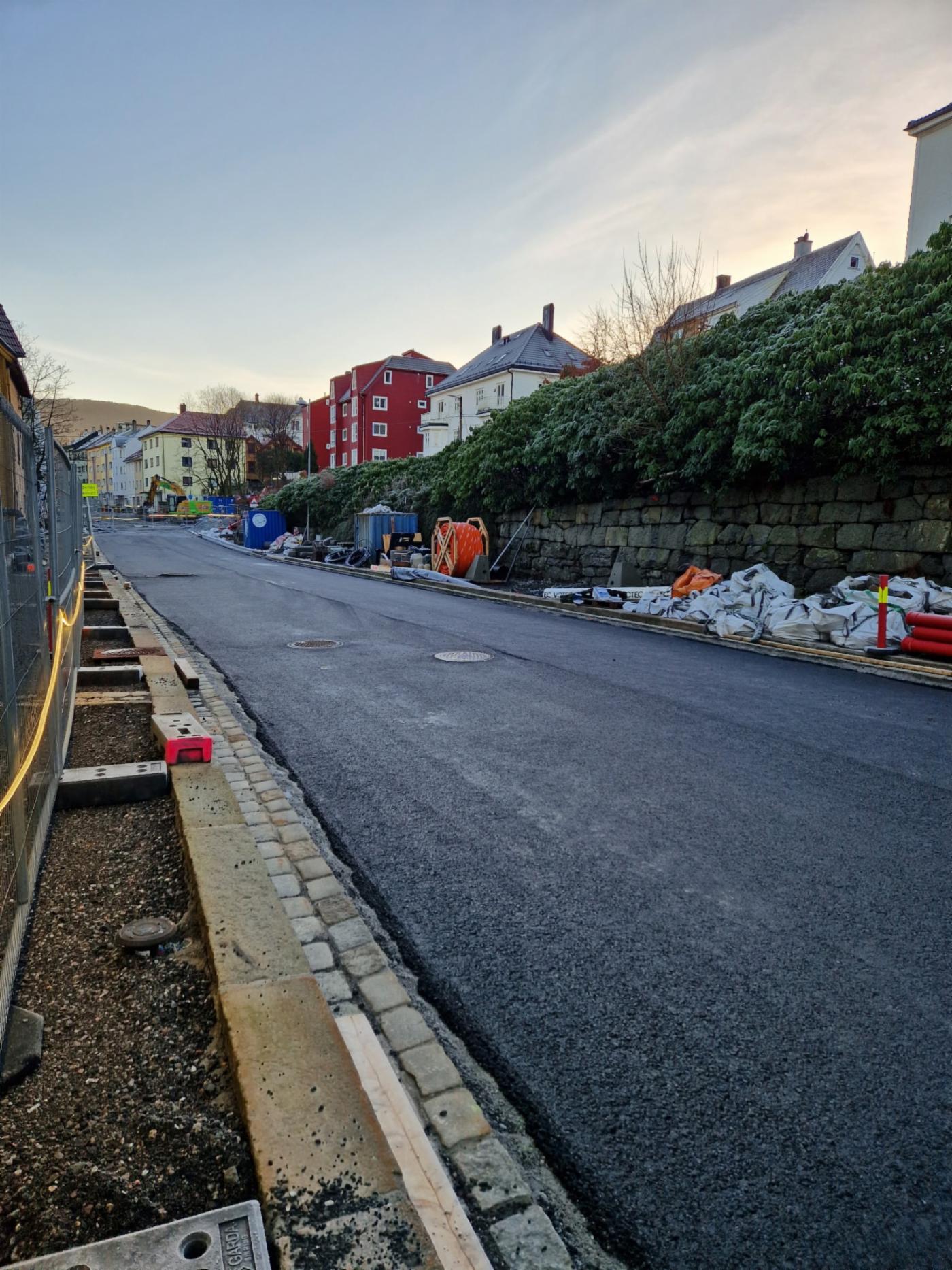

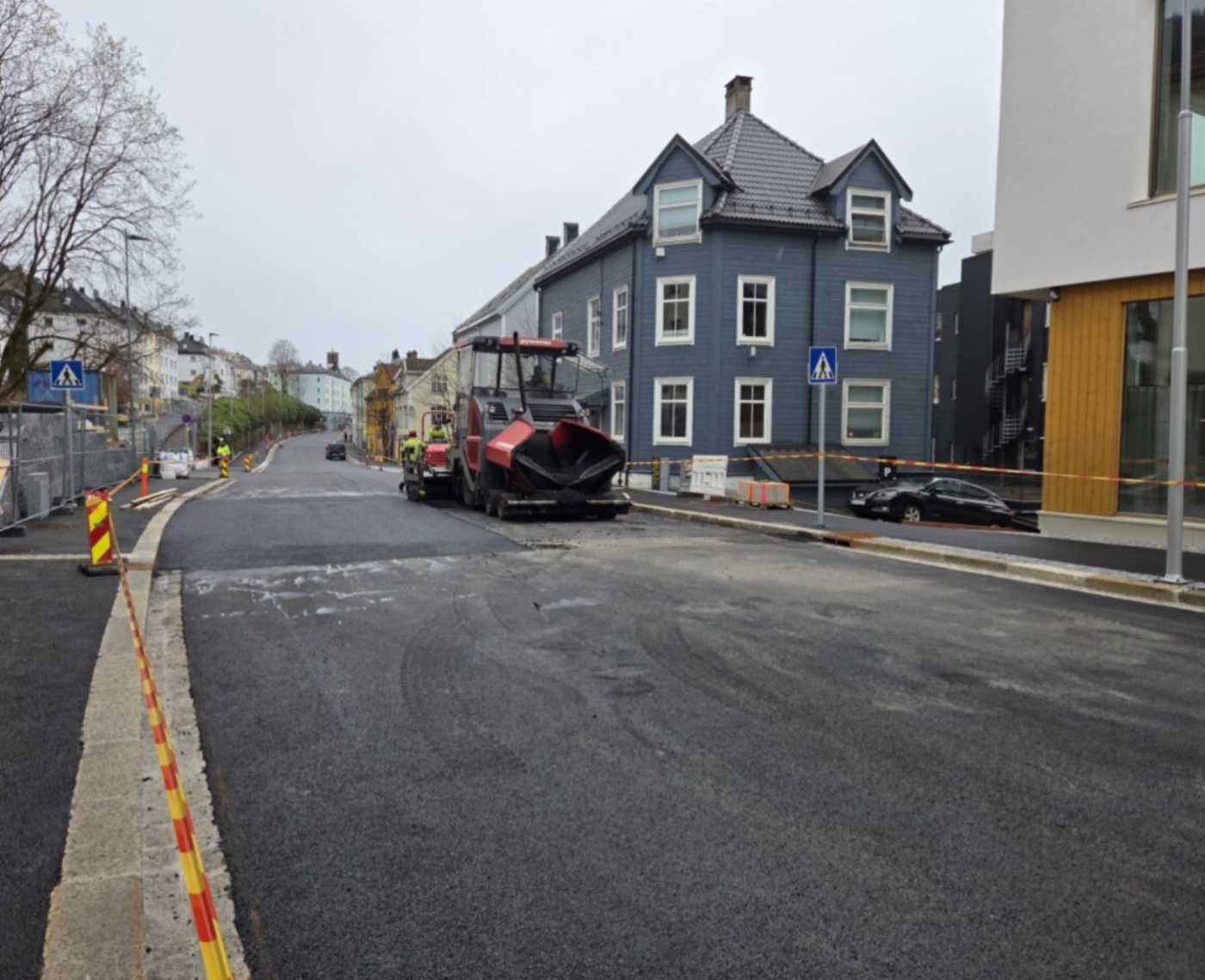

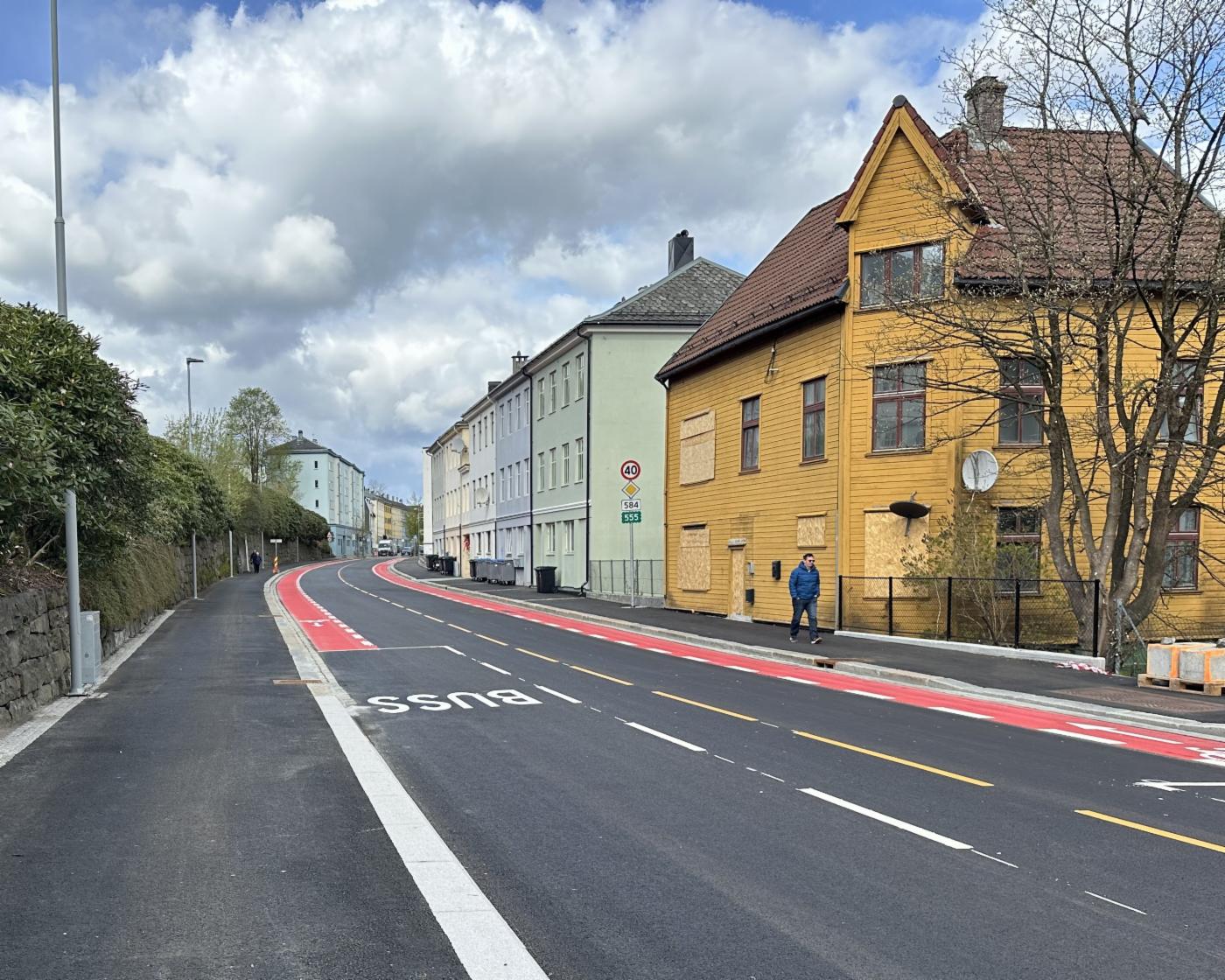

Michael Krohns gate og Vikens gate
Michael Krohns gate er nå ferdigstilt. I Vikens gate gjenstår kabling for BKK, før arbeidet med kantstein, asfalt og gartnerarbeid kan ferdigstilles.
Bilde: Bergen Vann/Max Jensen

Løvstakksiden - utskifting av vann- og avløpsledninger, samt nye gate- og parkanlegg

Et samarbeidsprosjekt mellom Bergen Vann, Bymiljøetaten og BKK vil gi hele området et løft, med separering av avløpsledninger, nye vannledninger, gateopprusting og blågrønne løsninger.

Faseplaner

Dette omfattende prosjektet vil ha oppstart i begynnelsen av mars 2025, og hele området vil stå klart i løpet av siste halvdel av 2028.

Anleggsarbeidene vil foregå i faser:

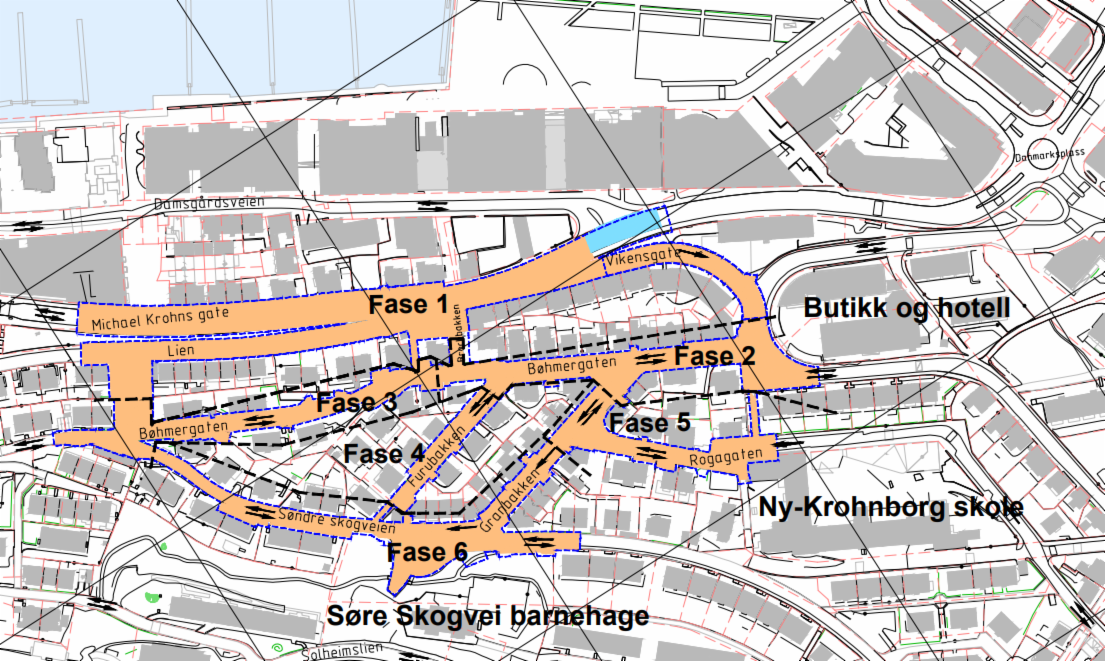

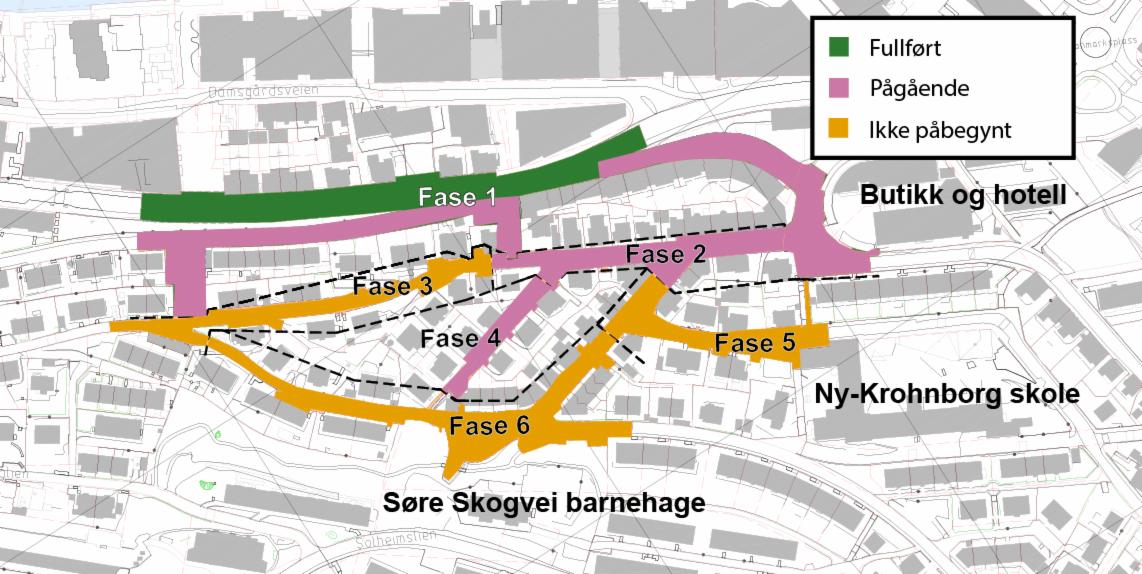

kart over de forskjellige fasene i anleggsarbeidet på Løvstakksiden
Anleggsarbeidene vil foregå i faser. Disse blir merket i grønt etterhvert som de ferdigstilles
Bilde: Bergen Vann
  • Fase 1 - Michael Krohns gate: Oppstart mars 2025 – avsluttet mai 2026
  • Fase 1 - Lien/Vikens gate/Brochbakken: Oppstart mars 2025 – avslutning vinter 2026/2027
  • Fase 2: Oppstart april 2026 – avslutning sommer 2027
  • Fase 3: Oppstart januar 2027 – avslutning vinter 2027/2028
  • Fase 4: Vil pågå frem til sommer 2027
  • Fase 5: Oppstart vinter 2026 – avslutning høst 2027
  • Fase 6: Oppstart høst 2027 – avslutning høst 2028

*Arbeid utenfor Ny-Krohnborg skole gjennomføres i skolens sommerferie.

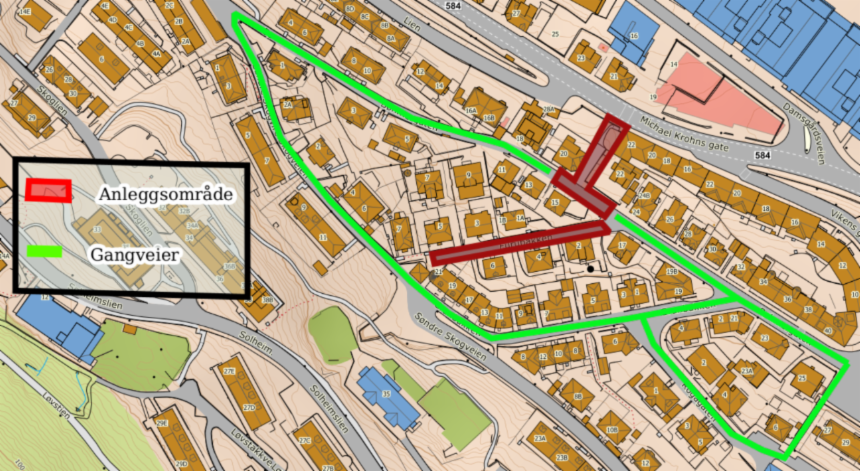

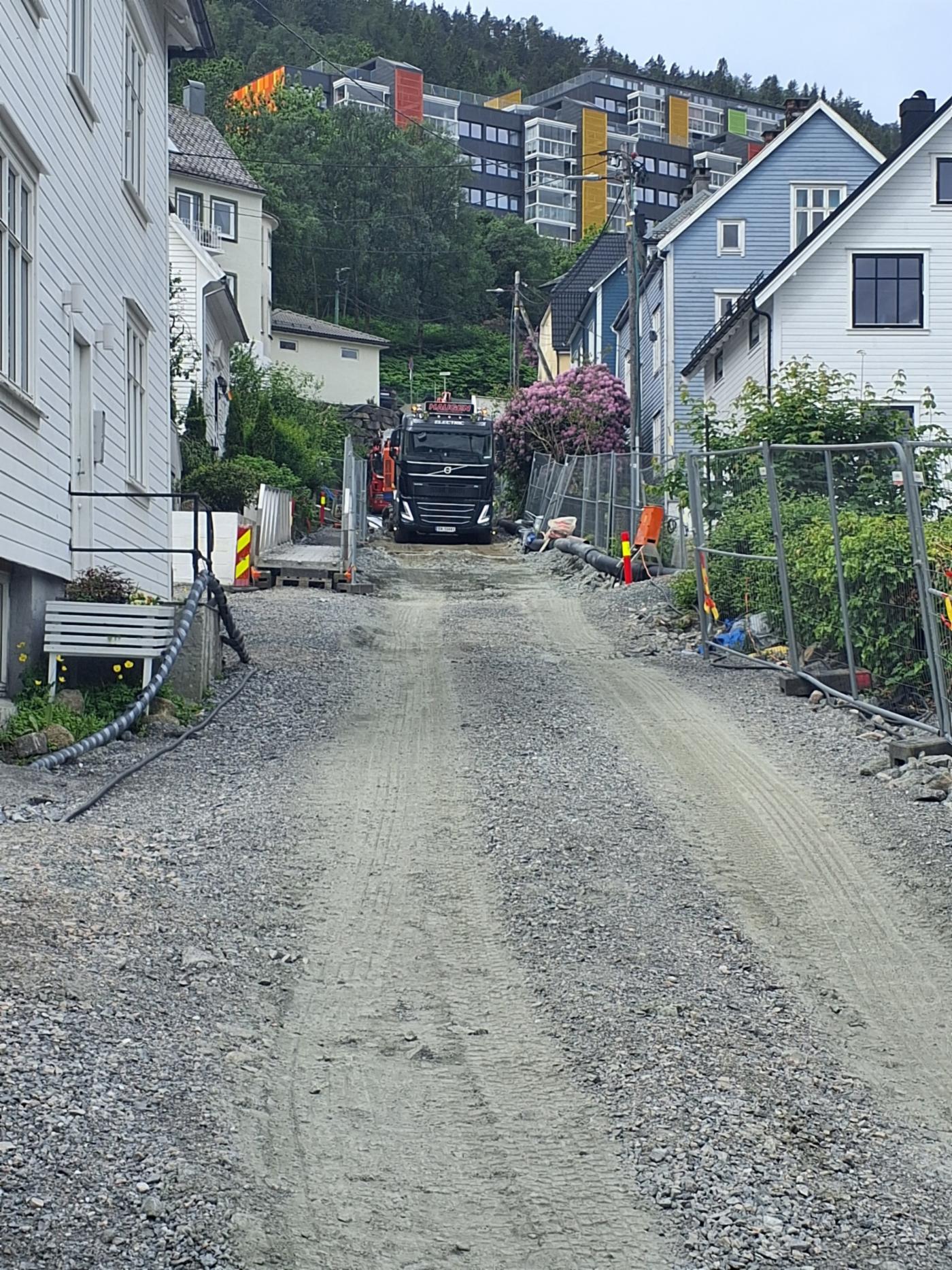

 Gangveier i forbindelse med pågående anleggsarbeid
Gangveier i forbindelse med pågående anleggsarbeid
Bilde: Bergen Vann

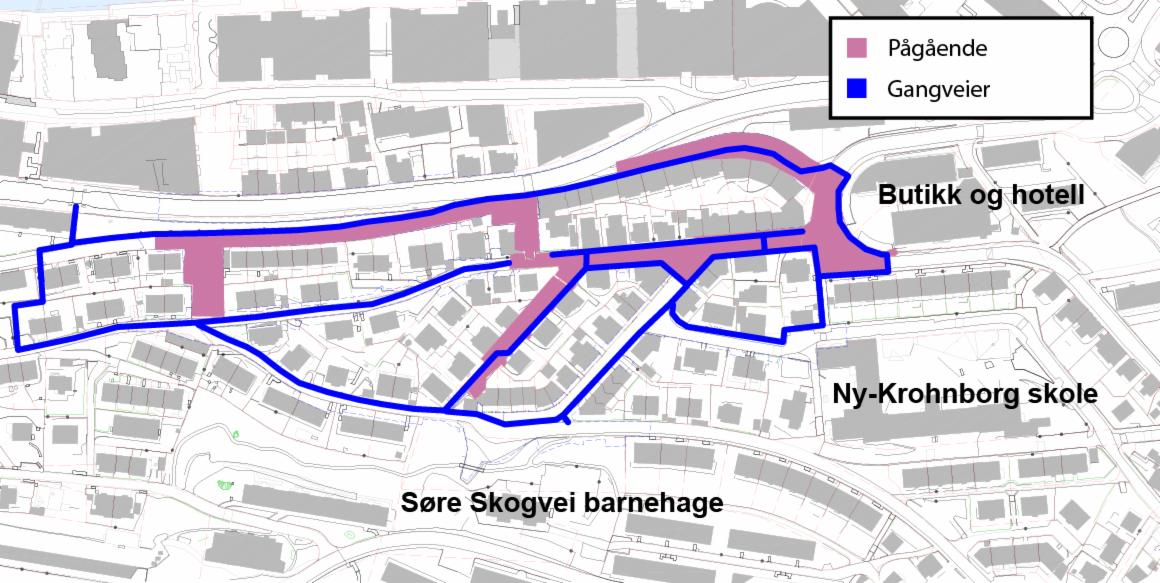

Fremdrift pr september 2026

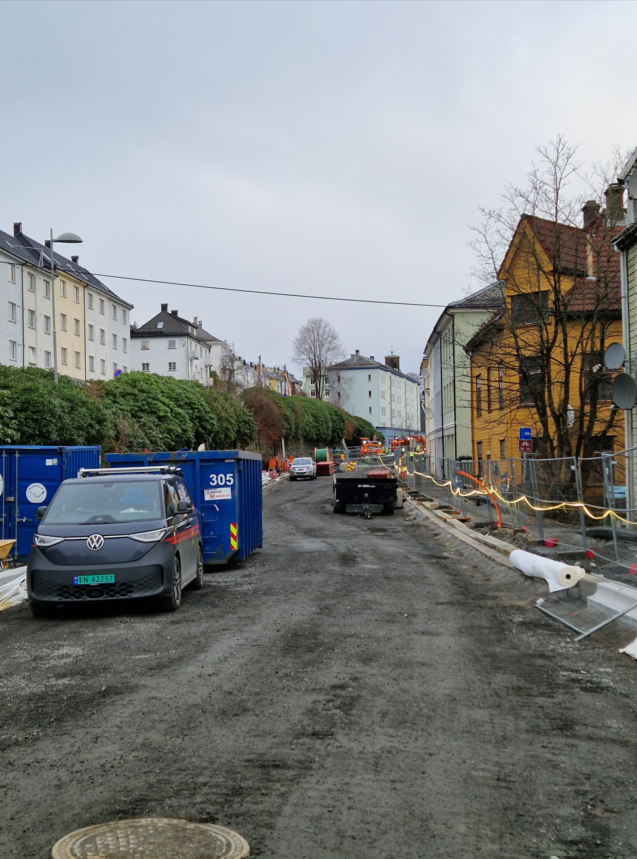

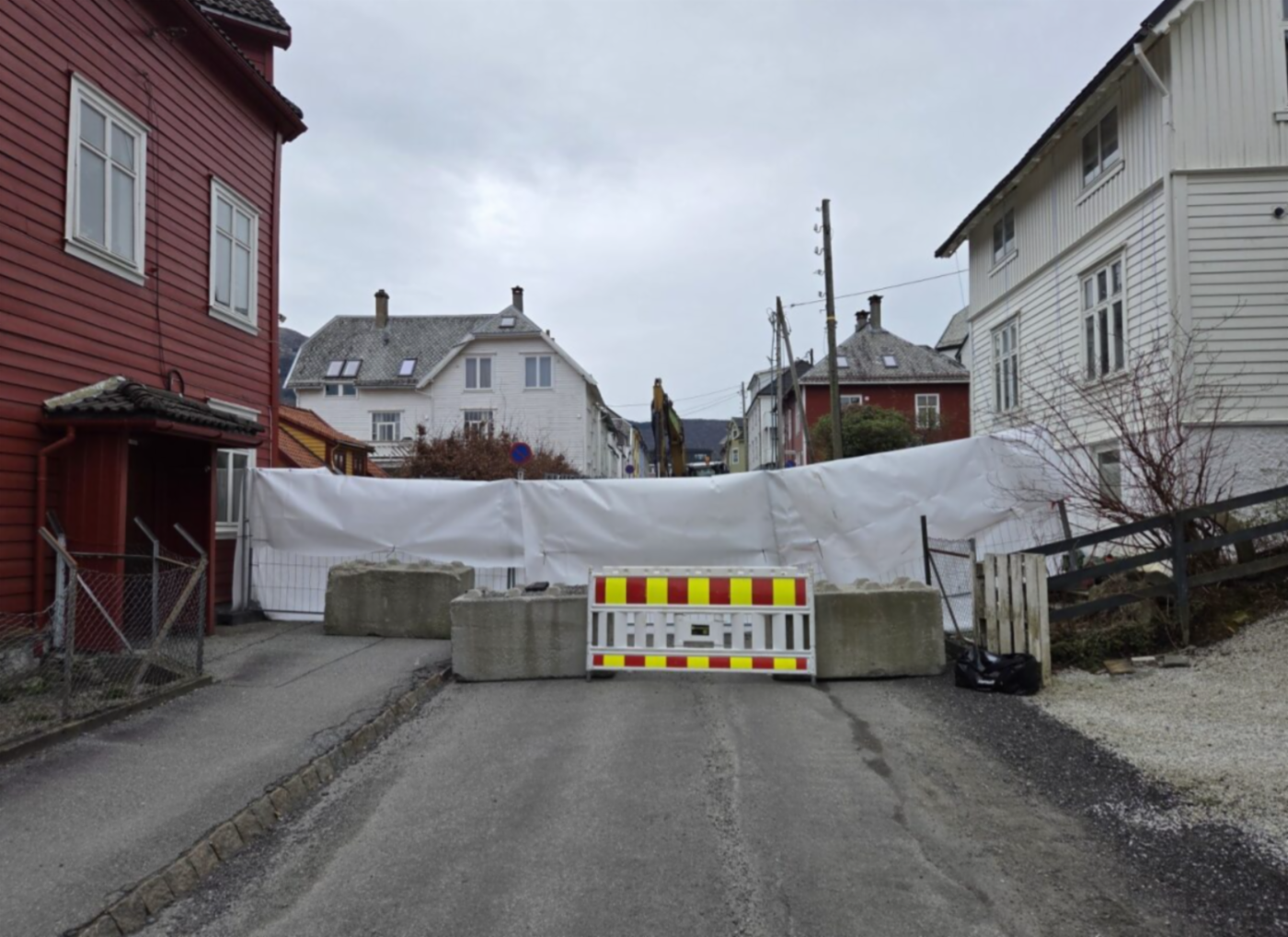

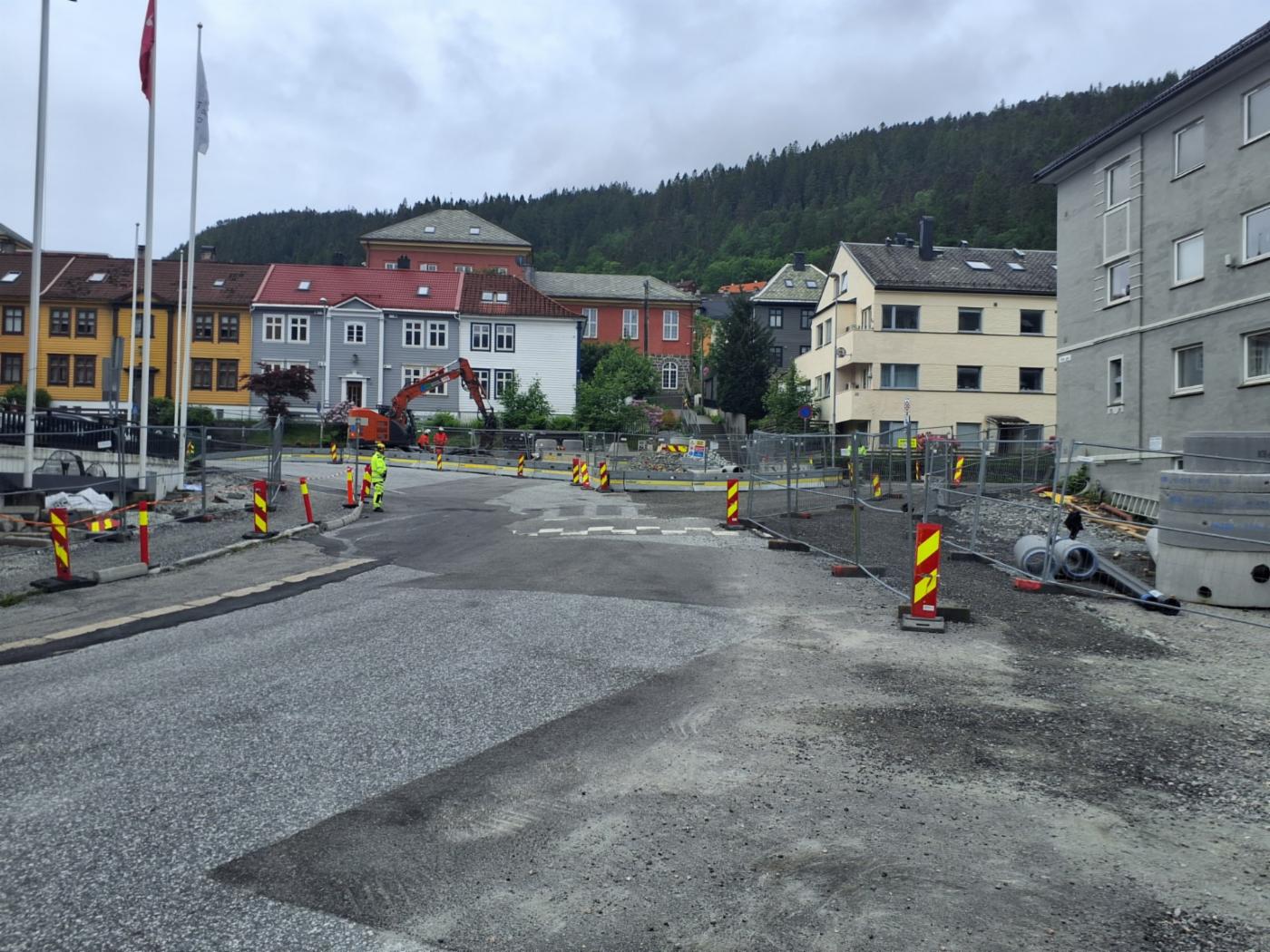

Krysset Vikens gate og Bøhmergaten
Krysset Vikens gate og Bøhmergaten
Bilde: Bymiljøetaten/Margrethe Vikan Sæbø
  • VIKENS GATE (Fase 1 og 2): VA-arbeidene i Vikens gate er avsluttet. Det pågår arbeid med legging av kabler for BKK. Når dette er utført vil arbeidene med kantstein og asfaltering starte, i tillegg til gartnerarbeider ved trappen til Rogagaten.
  • Arbeidene i Vikens gate krysset Bøhmergaten skal ferdigstilles på nyåret 2027.

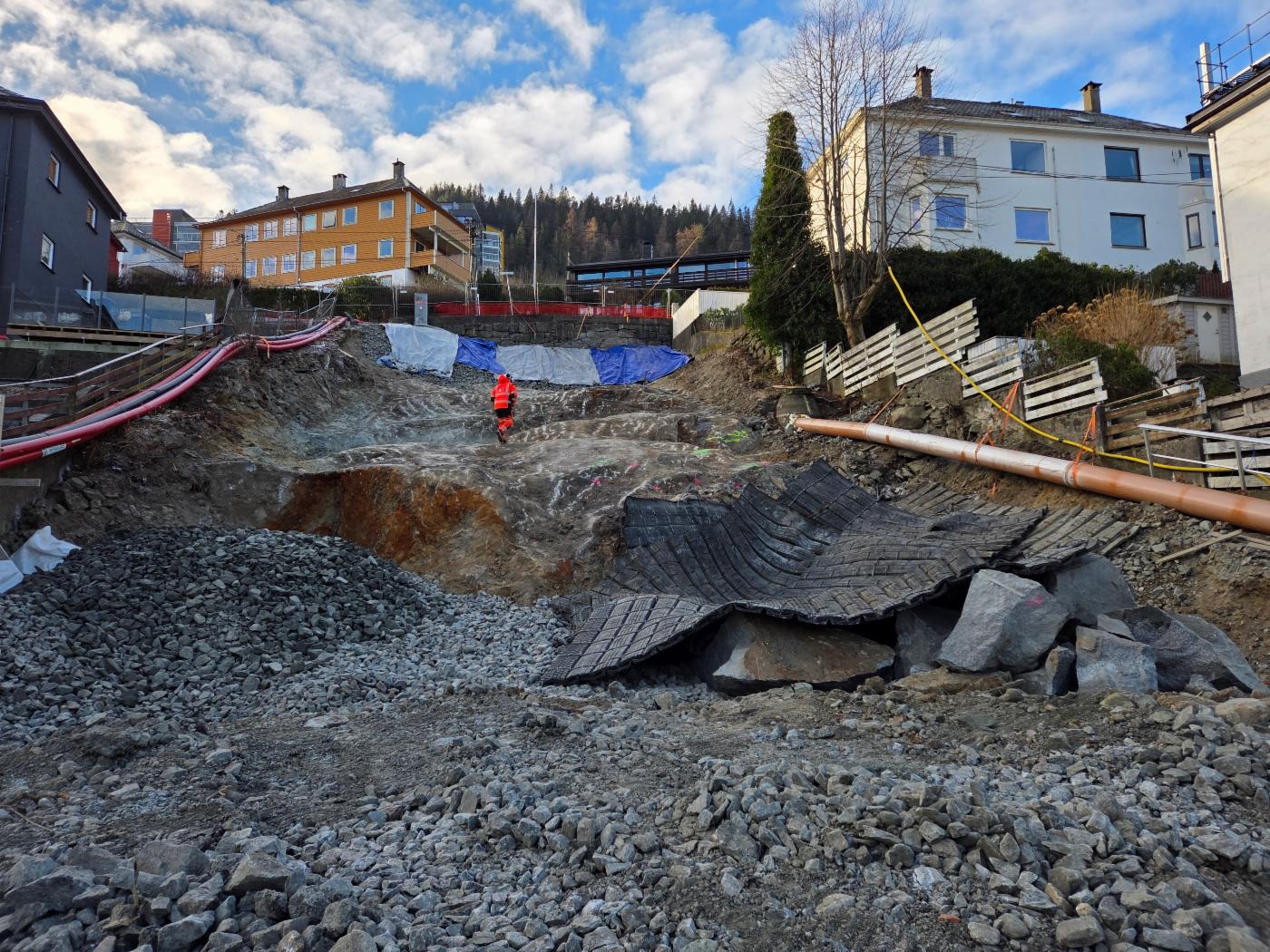

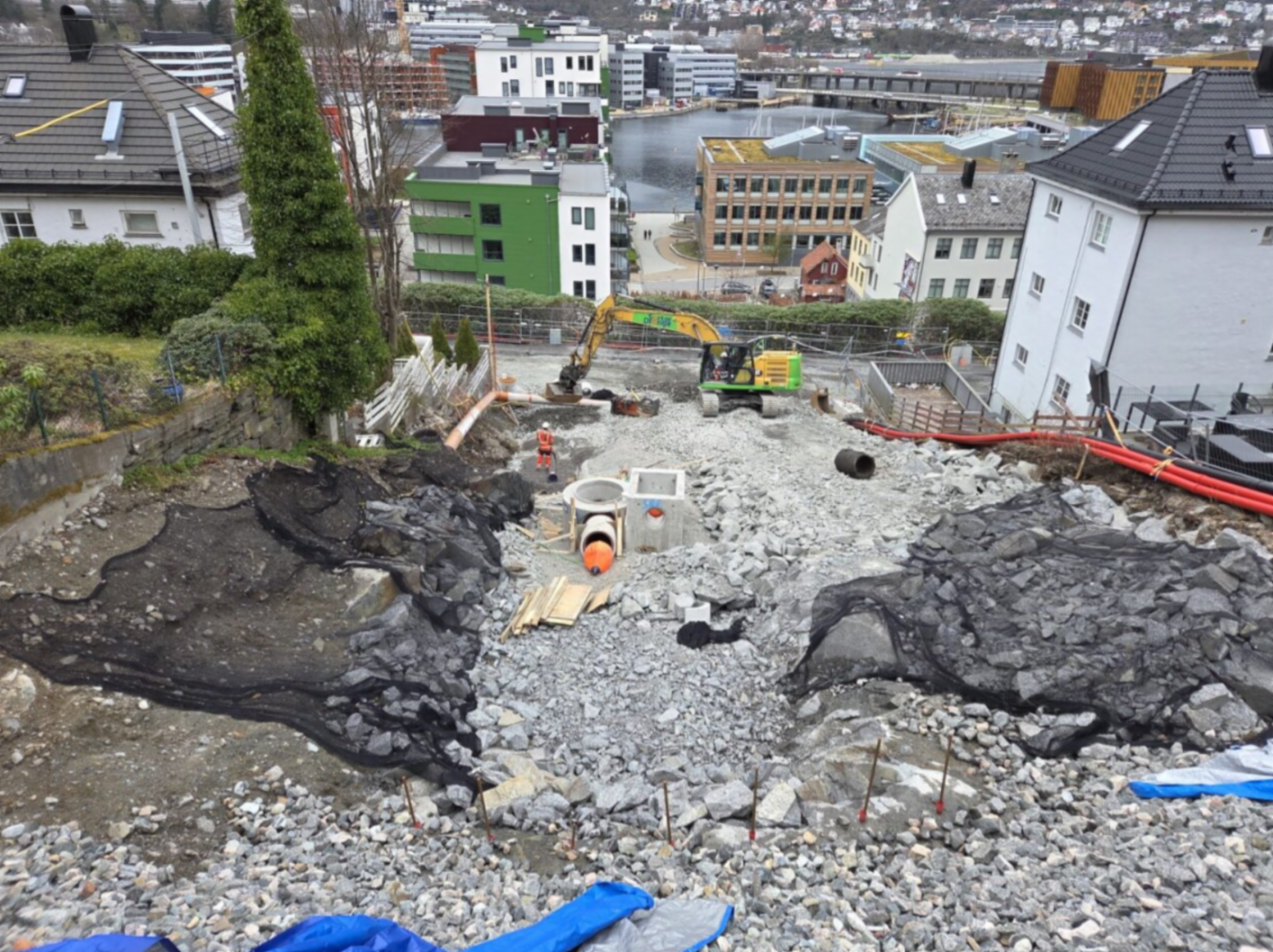

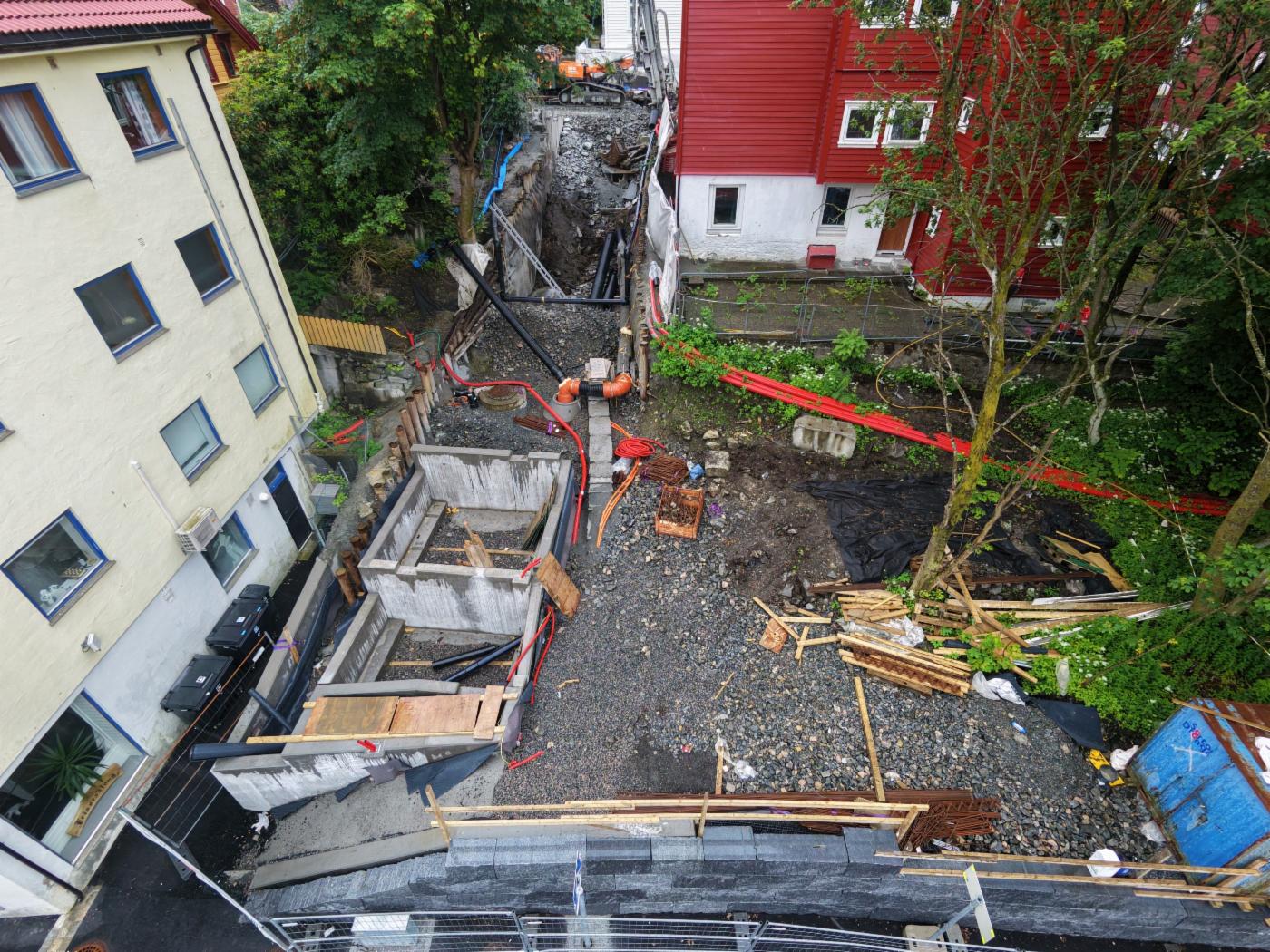

Spuntarbeider i Bøhmergaten
Spuntarbeider i Bøhmergaten
Bilde: Bymiljøetaten/Margrethe Vikan Sæbø
  • BØHMERGATEN (Fase 2)  Ved Bøhmergaten 22-32 og Bøhmergaten 17-19 er det behov for å sette ned rørspunter før utgraving for etablering av VA-ledninger og annen infrastruktur.
  • Det vil bli satt opp stillaser med støyskjerming på begge sider av gaten, og det skal etableres gangveier til eiendommene under stillasene.

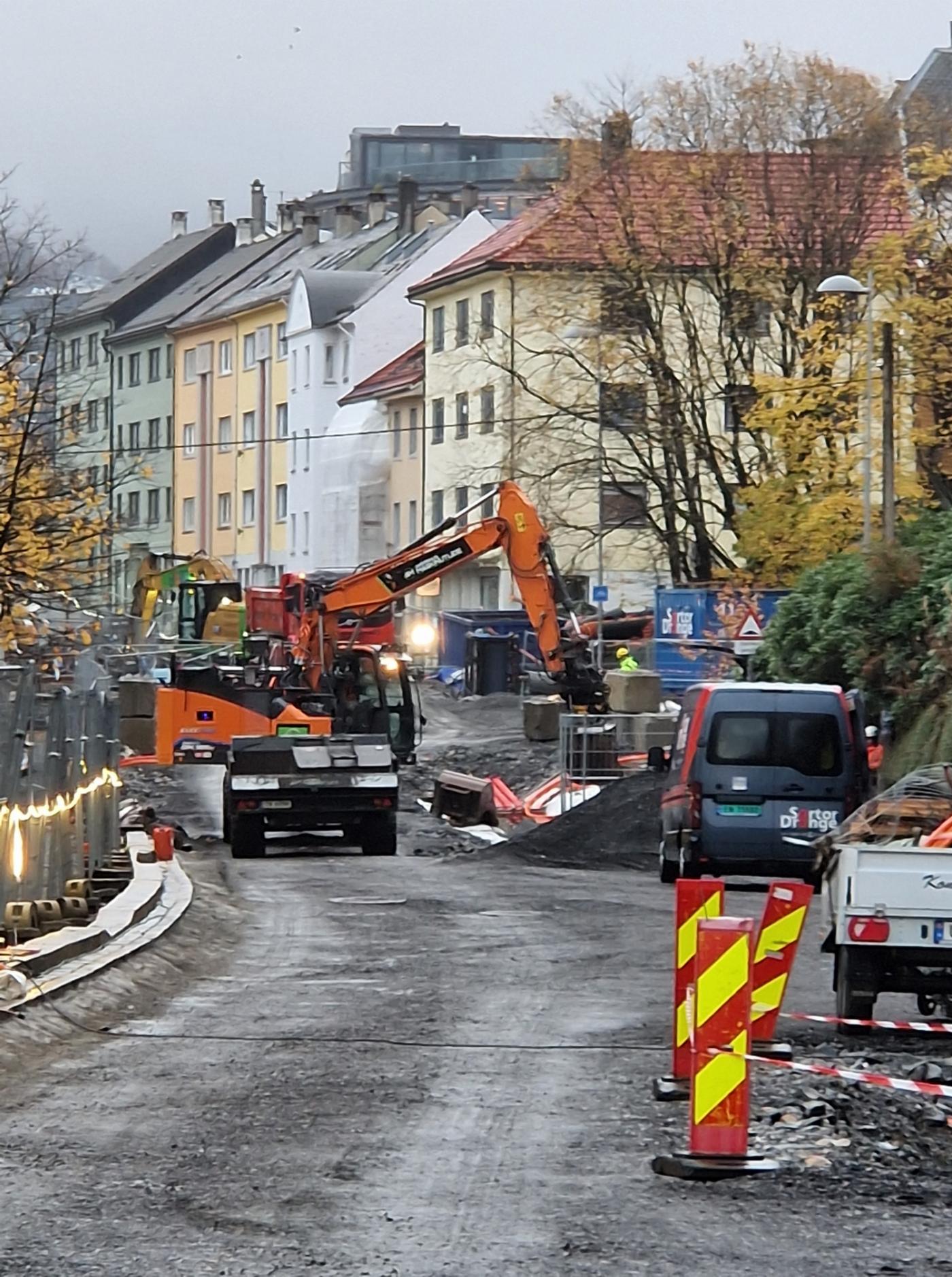

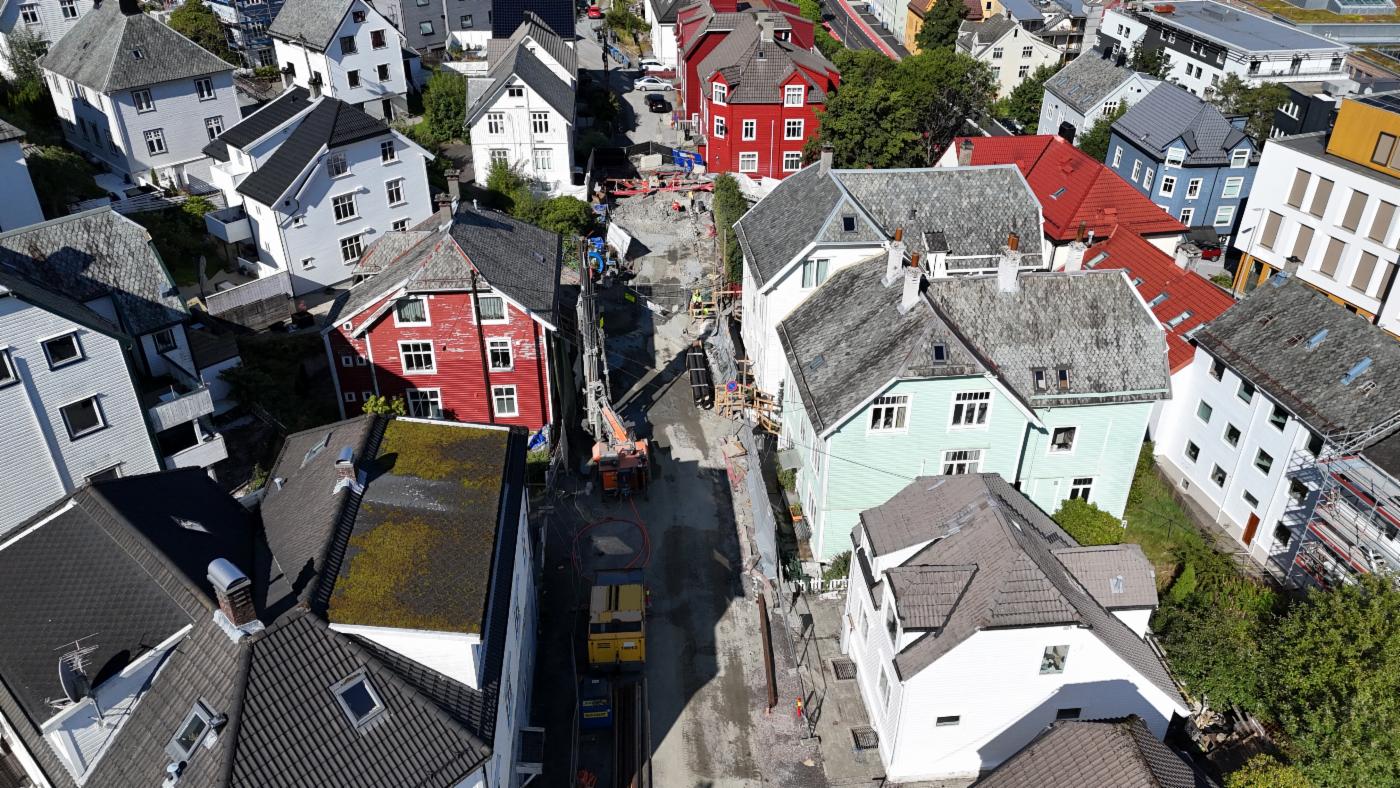

Brochbakken
Brochbakken

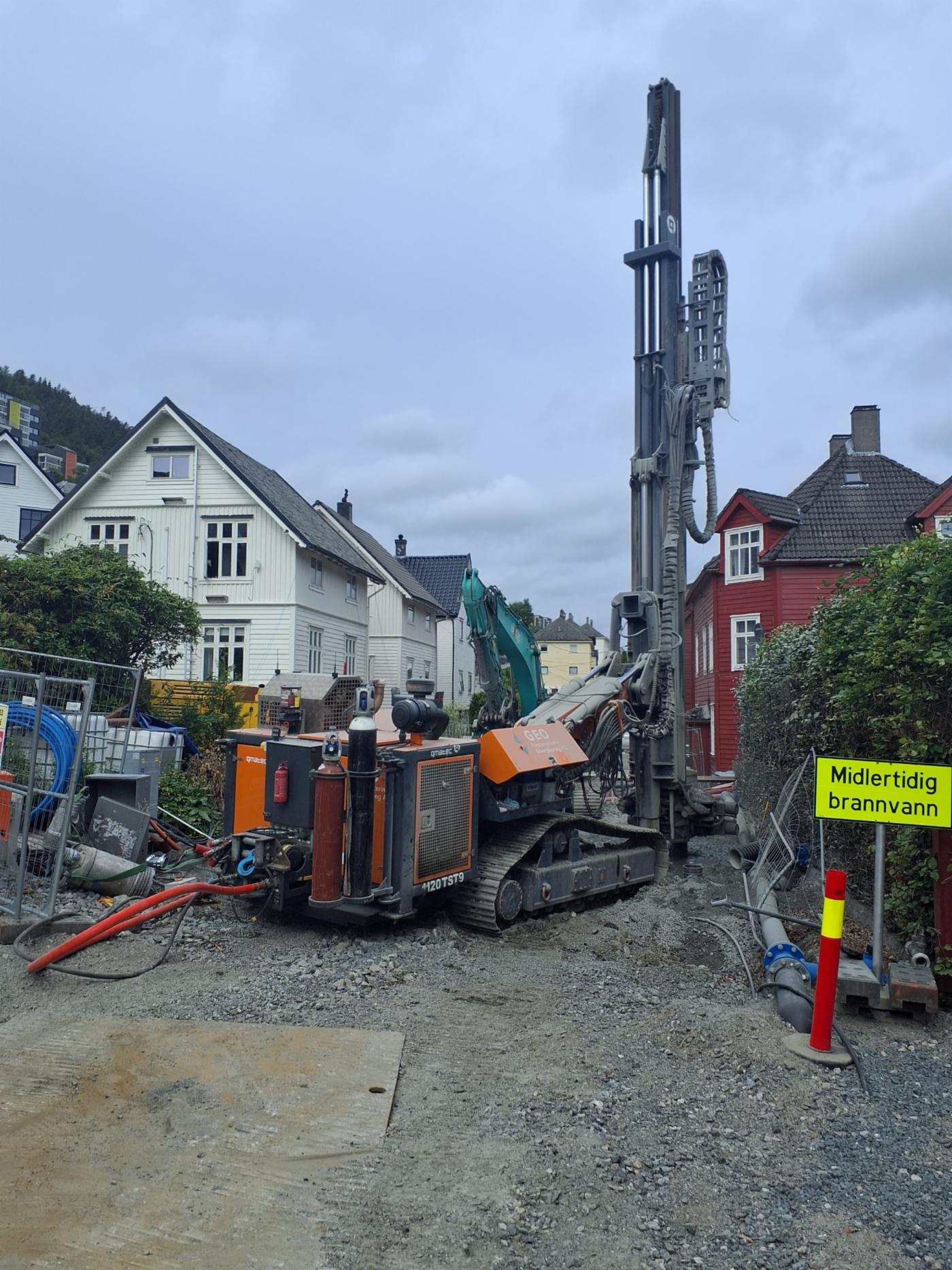

Bilde: Bergen Vann/Max Jensen
  • Av hensyn til beboerne er arbeidstiden for boring av rørspunt redusert til 07:00-17:00 mandag til torsdag, og 07:00-15:00 på fredager. For å begrense perioden med de støyende arbeidene blir det satt enn en ekstra borerigg. Spuntarbeidene skal etter planen ferdigstilles i november. Bergen Vann håper at disse tiltakene vil korte ned gjennomføringstiden.
  • I de neste ukene vil utgraving av grøften mellom rørspunt starte og første området som blir gravd ut er mellom Brochbakken og Furubakken. Her skal det etableres dype grøfter og det skal mye infrastruktur i bakken.

  • Som følge av dette arbeidet må brannbilen som tidligere stod i Furubakken flyttes tilbake.
  • FURUBAKKEN (Fase 4): Arbeidene med VA-ledninger i Furubakken er i sluttfasen. Det gjenstår å koble sammen avløpsledninger mot Bøhmergaten, og renovere avløpsledning i trappen mot Søndre Skogveien.
  • Sluttarbeidene i Furubakken henger sammen med arbeidene som skal utføres i Bøhmergaten. I Bøhmergaten skal det legges infrastruktur, og når denne grøften er passert Furubakken gjenstår det kabelgrøfter i Furubakken.
  •  Etter dette vil det utføres overflatearbeider som kantstein og asfaltering før gaten ferdigstilles.
  • PARKDRAGET LIEN (Fase 1 og 3): Det meste av VA-ledningene er etabler. Nå pågår betongarbeid for diverse hagemurer, samt kabelarbeid for BKK. Når dette er ferdig, vil arbeidet med opparbeidelse av parken starte.

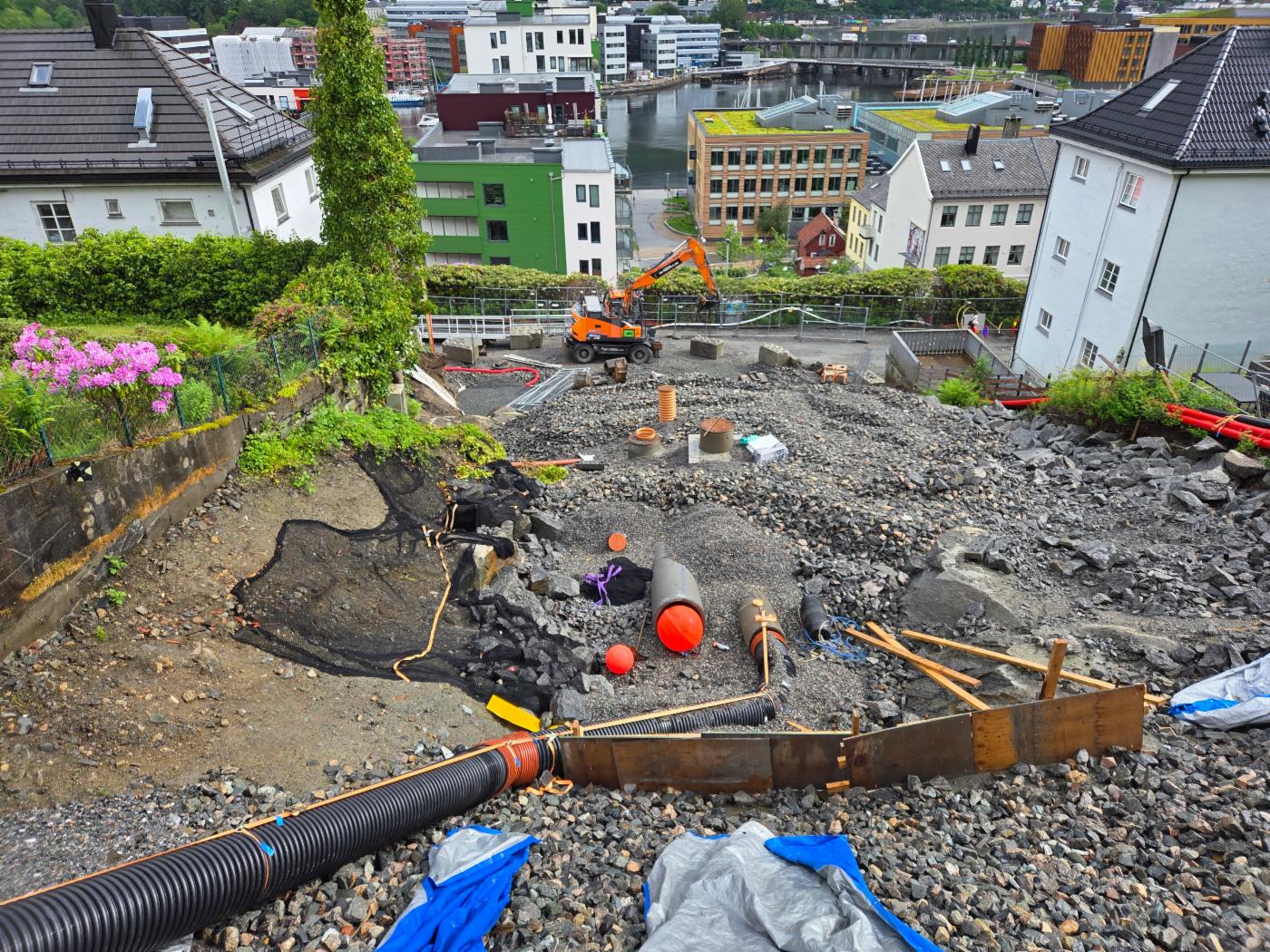

Anleggsarbeid i parkdraget i Lien
Bilde: Bergen Vann

Boss

I forbindelse med anleggsarbeider vil det i en periode bli innført en felles renovasjonsløsning. Beboere må benytte de felles løsningene som er plassert ved Bøhmergaten 31 og i krysset Rogagaten og Granbakken. Alt av husholdningsavfall skal kastes i felles løsningen i anleggsperioden.

Alle bosspann i Lien er tilbakeført.

Huseier er ansvarlig for å informere eventuelle leietakere om endringene. Ved spørsmål, ta kontakt med BIR på telefon 55 27 77 00.

Trafikkavvikling

Prosjektet er inndelt i 6 hovedfaser for trafikkavvikling. Fasene er utarbeidet i samarbeid med trafikk/vegmyndigheter og drift- og utrykningskjøretøy, inklusiv BIR og Skyss. Planene skal ivareta trafikkavvikling i hele prosjektet. Det er satt restriksjoner på grøftelengder for å ivareta tilkomst for uttrykningsetatene (brannvesen, ambulanse og politi). Alle endringer og omkjøringer vil bli skiltet.

Entreprenør vil sikre arbeidet på forskriftsmessig måte. Beboere oppfordres likevel til å være ekstra oppmerksomme, og om å orientere spesielt barn om faremomenter ved anleggsområdet og anleggstrafikken knyttet til arbeidene.

Parkering

Det  vil ikke være mulig å parkere i de stengte gatene. Beboere med boligsoneparkering i området må derfor benytte andre gater innenfor boligsonen.

Det vil heller ikke være mulig å parkere i bakgårder eller kjøre inn til eiendommene i områdene der arbeidet pågår. Dersom du har parkering på egen tomt, men ikke kan benytte den på grunn av arbeidet, kan du kontakte boligsone@bergen.kommune.no for å få utstedt parkeringsbevis for boligsoneparkering. Tilgang for gående og syklende opprettholdes.

For mer informasjon om parkering, se Bergen kommune - Boligsoneparkering

Arbeidstid

Anleggsarbeidet vil i hovedsak foregå mandag til fredag mellom klokken 07.00 og klokken 19.00. Aktivitet ut over det vil bli varslet.

Arbeidstid for boring av rørspunt er mandag til torsdag mellom klokken 07:00 og 17:00, og fredager mellom klokken 07:00 og 15:00.

Bakgrunn

Hovedbebyggelsen på Løvstakksiden ble bygget i etterkrigstiden, men den eldste bebyggelsen daterer seg helt tilbake til århundreskiftet. De eldste avløpsrørene ble lagt i 1909, og er nå modne for utskiftning.

Avløpssystemet i området er i hovedsak bygget som fellessystemer. Store overvannsmengder fra Løvstakken føres sammen med avløpsvann i fellessystemet og videre til Holen renseanlegg. Ved store nedbørsmengder går fortynnet avløpsvann i overløp og føres til Puddefjorden.

Eksisterende gamle avløpsledninger skal erstattes med nye separate ledninger for spillvann og overvann, hvor  overvannsledningene skal håndtere overvannet som kommer fra Løvstakken. Prosjektet omfatter også fornying av alle hovedvannledningene i gatene samt fornying av private ledninger.

Om prosjektet

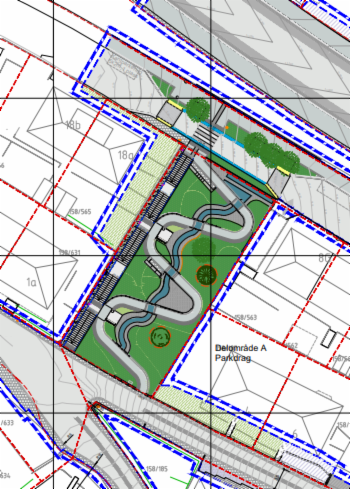

plantegning over oppgradering av parkdrag
Det er planlagt oppgradering av parkdrag, med trapper og bekkeløp, benker, beplantning og krysningspunkter
Bilde: Illustrasjon: Asplan Viak

I forbindelse med arbeidene til Bergen Vann, vil Bymiljøetaten og BKK gjennomføre en opprustning av en rekke gateløp, snarveier og parkdrag i området.

  • Opprustning av snarveier, lekeområder og grøntområder
  • Ladepunkter for utslippsfrie delebiler/private biler
  • Gateopprustning. Sikre fremkommelighet og tilgjengelighet, tilføre nye kvaliteter og skape nye oppholdssteder og møteplasser. Etablere sammenhengende fortau og nye grønne møteplasser
  • Ny gatebelysning. Øke tilgjengeligheten, sikkerheten og den estetiske opplevelsen
  • Fjerning av en del p-plasser

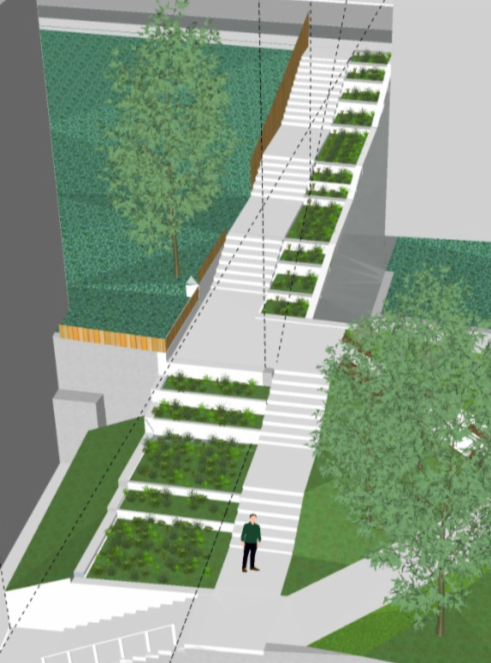

Illustrasjon av trappevise regnbed
Forskningsprosjekt: Det vil bli etablert "trappevise regnbed" hvor det installeres måleenheter for å overvåke nedbørsmengden i området
Bilde: Illustrasjon: Asplan Viak

Tiltakene vil sikre trygge løsninger for gående og syklende, utbedre trafikkforholdene, gi bedre tilkomst for drift- og utrykningskjøretøy, samt gjøre området mer attraktivt å oppholde seg i.

Området er preget av trange gater som gjør prosjektet krevende. I tillegg skal anleggsarbeidet utføres med bruk av nullutslippsteknologi, det første prosjektet av sitt slag for Bergen Vann.

Blågrønne løsninger

Det er planlagt blågrønne løsninger i prosjektet, med åpen overvannshåndtering. Det legges opp til små parker med synlig bekk ved mye nedbør, regnbed i bratt terreng, oppstramming av kryss med grønne møteplasser, møteplasser og mobilpunkter. Les mer om Bymiljøetatens gateopprusting her.

Kontaktopplysninger

Vi ønsker et godt samarbeid med berørte huseiere og ønsker at arbeidet kan gjennomføres med så liten ulempe som mulig for beboere i området. Ta kontakt med oss i Bergen Vann om det skulle være noe.

Byggherre: Bergen Vann – Bergen Kommune
Prosjektleder: Ronny Røberg, mobil 952 93 847 ronny.roberg@bergen.kommune.no

Byggeleder: Baard Monsen, mobil 416 99 866 baard.monsen@bergen.kommune.no

Nabokontakt: Olav Henjum, mobil 482 93 622
olav.henjum@asplanviak.no

Entreprenør: Sartor Drange
Prosjektleder: Pål Oldervoll, mobil 93 25 82 06 pal.oldervoll@sartordrange.no

Anleggsleder: Einar Vabø, mobil 970 32 622
einar.vabo@sartordrange.no

Døgnåpen Vaktsentral Tlf. 55 56 78 15

Meld inn feil til Bergen kommunes døgnbemannede Vaktsentral

Kan vi nå deg?

Vi ønsker å informere direkte dersom det skjer noe viktig som berører deg. Sørg derfor for at vi har oppdatert kontaktinformasjon på deg.

Beboermøter

Vi vil holde beboermøter før oppstart av alle delfaser. Presentasjonene vil bli lagt her.

  • Beboermøte 110225 - Fase 1

Relaterte artikler og presentasjoner:
